Ponte de Laguna antecipa cronograma em cinco meses
Obra concentra todas as atenções do Dnit para ser entregue em dezembro de 2014 e será a maior ponte estaiada em curva do Brasil
Obra concentra todas as atenções do Dnit para ser entregue em dezembro de 2014 e será a maior ponte estaiada em curva do Brasil
Por: Altair Santos
Para o Dnit (Departamento Nacional de Infraestrutura de Transportes) a ponte de Laguna – que oficialmente irá se chamar Ponte Anita Garibaldi – é a principal obra rodoviária em andamento no Brasil. Todos os esforços são para que o empreendimento tenha sua inauguração antecipada em cinco meses. A conclusão, antes prevista para maio de 2015, agora é prometida para dezembro de 2014.
A obra vai viabilizar a transposição das lagoas Imaruí e Santo Antônio, na região litorânea de Santa Catarina. “O objetivo, com a antecipação do cronograma, é atender a demanda de veículos na temporada do próximo verão”, diz o coordenador da 16ª Unidade de Transporte Terrestre do escritório do Dnit em Florianópolis-SC, João José dos Santos. Para cumprir os novos prazos, o canteiro de obras atualmente opera com 1.541 operários trabalhando em três turnos (manhã, tarde e noite).
A construção faz parte da duplicação da BR-101 Sul e é financiada com recursos federais na ordem de R$ 597 milhões. Trata-se de uma estrutura de 2.830 metros de comprimento, com três vãos estaiados – o principal com 200 metros e os secundários com 100 metros cada. A estrutura estará suspensa por 60 cabos de aço (30 em cada um dos dois mastros de 61 metros).

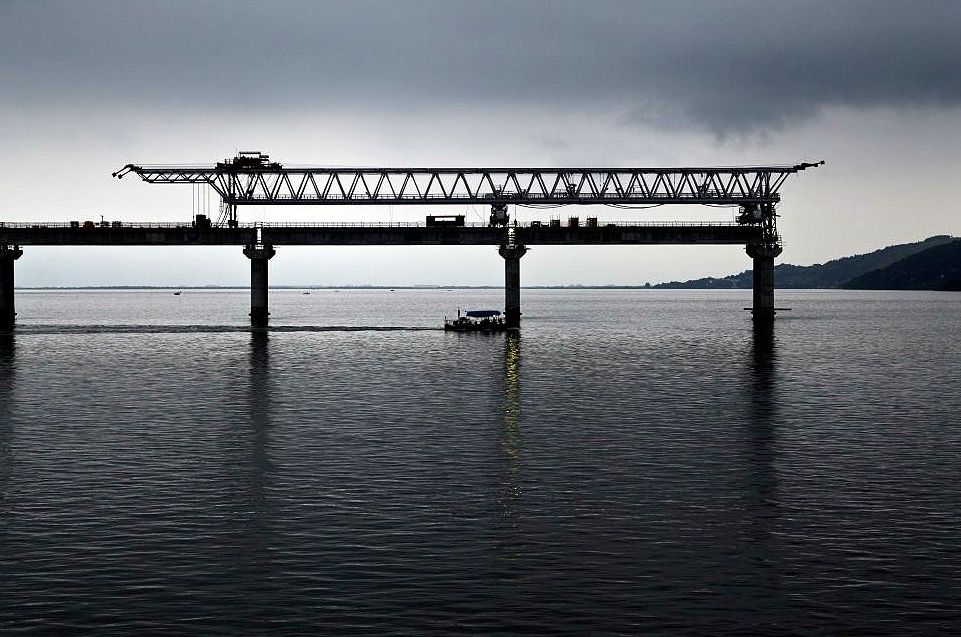

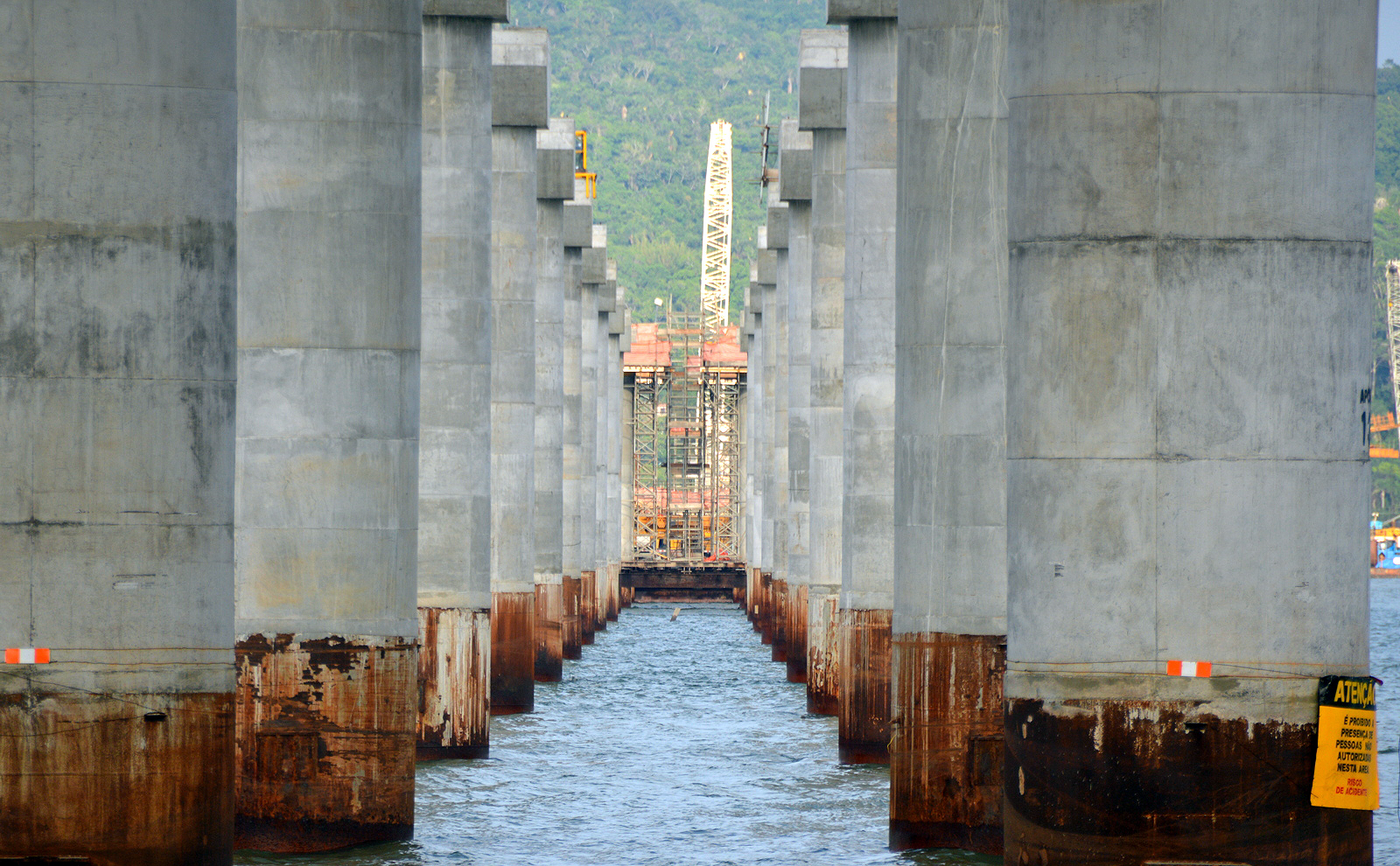

O atual estágio da obra encontra-se na conclusão das 478 estacas, seguida da instalação dos 134 pilares e das 500 aduelas pré-moldadas, industrializadas no canteiro de obras. Em visita recente à obra, organizada pelo Instituto de Engenharia do Paraná, o professor de estruturas do curso de engenharia civil da UFPR, Rui Medeiros, definiu o empreendimento como uma aula de engenharia. “Aqui pode-se ver todo tipo de engenharia: engenharia de escoramento, engenharia de fundação, engenharia de estruturas metálicas e engenharia de concreto de protensão. É uma obra revelante”, afirma.
Quando pronta, a Ponte de Laguna terá consumido 150 mil m³ de concreto estrutural. Será a segunda maior ponte estaiada do país – inferior apenas à estrutura que atravessa o Rio Negro, na região de Manaus-AM, que mede 3.595 metros e com vão de 400 metros. Em compensação, é a maior ponte estaiada em curva do país. A obra está sob a responsabilidade do consórcio Ponte de Laguna, formado pelos grupos Camargo Corrêa e Aterpa.
De acordo com seu projeto, a obra contará com duas pistas, sendo uma no sentido sul e outra sentido norte. Cada pista terá duas faixas de rolamento com 3,60 metros, mais uma faixa de acostamento com 3 metros e uma faixa central de segurança com 1,10 metro. O empreendimento também tem créditos socioambientais, o que lhe rendeu em 2013 o selo Chico Mendes, concedido por causa do reaproveitamento de materiais, pelo reúso de água e pelo envolvimento da obra com o desenvolvimento da comunidade local.
Entrevistados
Escritório do Dnit em Florianópolis-SC e Grupo Aterpa (via assessoria de imprensa)
Contatos
joao.santos@dnit.gov.br
atendimento@grupoaterpa.com.br
Créditos Fotos: Divulgação/Grupo Aterpa/Júlio César Knoll
Jornalista responsável: Altair Santos MTB 2330
