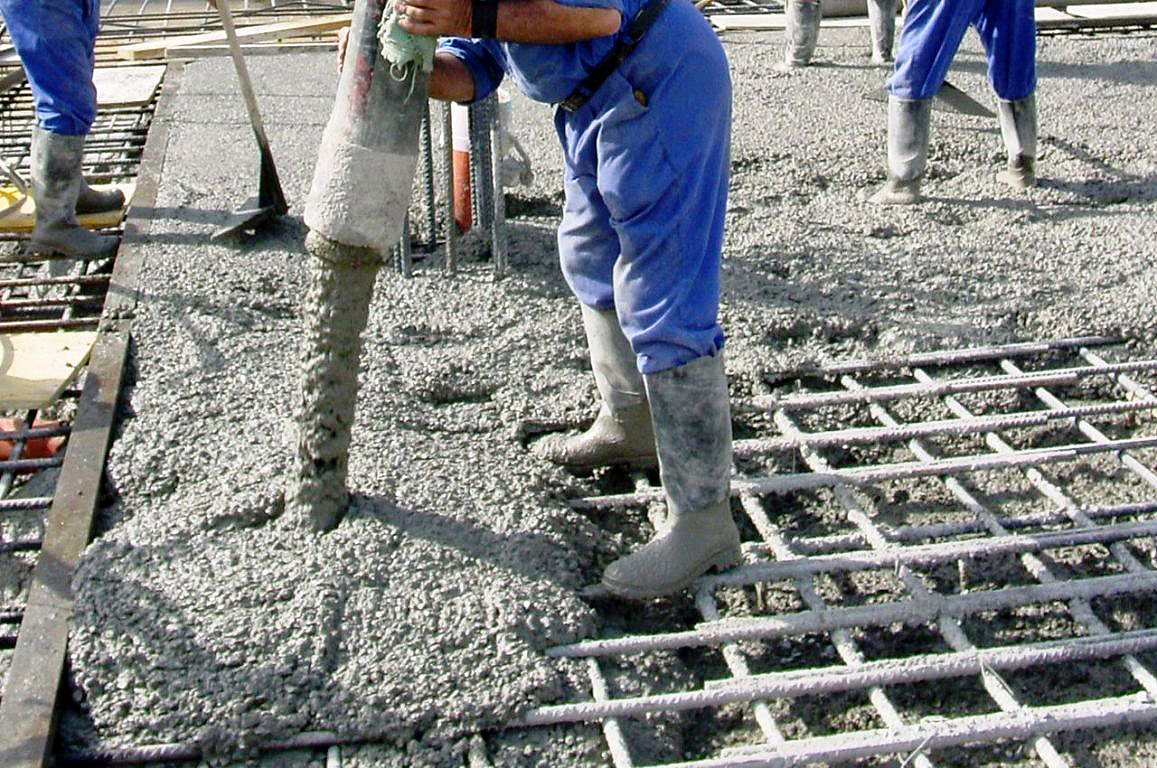

Concretagem não precisa ser ponto crítico da obra
É Importante haver sintonia entre fornecedor e construtora, a fim de que problemas não se tornem recorrentes
A concretagem é uma etapa decisiva da obra. Além da qualidade do concreto, a programação para que o material chegue dentro do prazo no canteiro também é crucial. Para que tudo dê certo, é importante que haja sintonia entre fornecedor e construtora. Mas nem sempre isso ocorre. Seja por falha da concreteira ou da construtora, problemas na programação são comuns. Na maioria das vezes, os obstáculos são fáceis de resolver. Porém, ao se tornarem recorrentes evidenciam problemas de planejamento e acabam impactando no cronograma da obra.
Por isso, a escolha do fornecedor é fundamental. A opção por empresas com capacidade de auxiliar a construtora a elaborar um plano de concretagem é relevante para evitar que essa etapa se transforme em um ponto crítico da obra. Foi o que abordou o engenheiro civil Eduardo Tassi Damião, especialista em desenvolvimento tecnológico da Tecnisa, e que na Concrete Show 2019 concedeu a seguinte palestra: “Relação entre construtora e fornecedor de concreto: impactos sobre a produtividade das concretagens e sugestões de melhoria”. “É importante mapear a sequência de acontecimentos que prejudicam a produtividade das concretagens para conseguir solucioná-las”, diz.
O engenheiro estuda o tema desde a sua dissertação de mestrado na USP, no fim da década de 1990. Ele apontou 70 fatores que podem prejudicar a concretagem na obra. Alguns começam com problemas no projeto da edificação, mas a maioria tem a ver com programação, contratos e a concretagem em si. “Boa parte diz respeito ao relacionamento entre o fornecedor e a construtora. Um dos mais comuns ocorre quando o fornecedor agenda muitas entregas, contando que algum cliente irá cancelar, mas isso não ocorre e ele acaba atrasando a concretagem em alguma das obras agendadas”, relata.
Workshops são aliados no estreitamento da relação entre construtora e fornecedor
Eduardo Tassi Damião destaca que o inverso também ocorre, ou seja, a construtora agenda duas datas de concretagem, prevendo que a primeira tem boas chances de ser cancelada, e acaba encavalando a programação do fornecedor. “Um bom relacionamento com o fornecedor de concreto é o primeiro passo para não gerar esse tipo de bloqueio. Alinhar a programação é fundamental”, defende. Além disso, o engenheiro civil ressalta que construtora e fornecedor devem ter um histórico de concretagem para não repetir erros anteriores. “O que eu chamo de ecossistema do fornecimento de concreto deve ser controlado pelas duas partes”, afirma.
Em sua palestra, Eduardo Tassi Damião fez questão de realçar os problemas gerados por contratos mal redigidos. “Na minha pesquisa para a dissertação, assim como no meu trabalho, percebi que existem muitas cláusulas abertas, e que dão margens para diferentes interpretações. O ideal é que o contrato estreite a parceria entre fornecedor e construtora. Para chegar a um bom termo, na Tecnisa realizamos workshops com fornecedores para entender os pontos que podem ser melhorados. Mas avalio que a tecnologia também pode ser uma aliada neste caso. Uma sugestão é a criação de um app inspirado nos aplicativos de transporte de passageiros, e que possa melhorar a produtividade do fornecimento de concreto na obra”, propõe.
Entrevistado
Reportagem com base na palestra “Relação entre construtora e fornecedor de concreto: impactos sobre a produtividade das concretagens e sugestões de melhoria”, do engenheiro civil Eduardo Tassi Damião, na Concrete Show 2019.
Contato: concrete@concreteshow.ubm-info.com
Jornalista responsável: Altair Santos MTB 2330
Cadastre-se no Massa Cinzenta e fique por dentro do mundo da construção civil.
Cimento Certo
Conheça os 4 tipos de cimento Itambé e a melhor indicação de uso para argamassa e concreto.
Massa Cinzenta
Cooperação na forma de informação. Toda semana conteúdos novos para você ficar por dentro do mundo da construção civil.
15/05/2024
MASP realiza o maior projeto de restauro desde a sua inauguração
MASP passa por obras de restauro em suas estruturas. Crédito: Assessoria de Imprensa / MASP Quem passa pela Avenida Paulista vem notando uma diferença significativa na…
18/12/2024
Obras da Linha 2 do Metrô de Belo Horizonte foram iniciadas
Em setembro de 2024, tiveram início as obras da Linha 2 do Metrô de Belo Horizonte. Com uma extensão de 10,5 km e sete novas estações, a linha conectará a Estação Nova Suíça ao…
18/12/2024
Construção civil deve encerrar com crescimento de 4,1% em 2024 e superar a média nacional do PIB
O ano de 2024 marcou um período de crescimento expressivo para a construção civil no Brasil. Segundo o IBGE, o setor cresceu 4,1% no acumulado dos três primeiros trimestres,…
18/12/2024
Prêmio CBIC de Inovação e Sustentabilidade bate recorde de inscrições com projetos que transformam o setor da construção
A 25ª edição do Prêmio CBIC de Inovação e Sustentabilidade alcançou um marco inédito, com 101 inscrições de projetos que propõem soluções inovadoras e sustentáveis para a…
Cimento Certo
Conheça os 4 tipos de cimento Itambé e a melhor indicação de uso para argamassa e concreto.
Use nosso aplicativo para comparar e escolher o cimento certo para sua obra ou produto.
Cimento Portland pozolânico resistente a sulfatos – CP IV-32 RS
Baixo calor de hidratação, bastante utilizado com agregados reativos e tem ótima resistência a meios agressivos.
Cimento Portland composto com fíler – CP II-F-32
Com diversas possibilidades de aplicações, o Cimento Portland composto com fíler é um dos mais utilizados no Brasil.
Cimento Portland composto com fíler – CP II-F-40
Desempenho superior em diversas aplicações, com adição de fíler calcário. Disponível somente a granel.
Cimento Portland de alta resistência inicial – CP V-ARI
O Cimento Portland de alta resistência inicial tem alto grau de finura e menor teor de fíler em sua composição.
Cimento Certo
Conheça os 4 tipos de cimento Itambé e a melhor indicação de uso para argamassa e concreto.
Use nosso aplicativo para comparar e escolher o cimento certo para sua obra ou produto.
